  翰文工程进度计划编制系统可以帮助用户编辑进度图,您可以在软件添加工程项目,可以设置工程量,可以设置开始时间以及完工预计时间,生成网络图、横道图以后就可以开始设置进度计划,您可以在软件添加指定的图形,可以设置相关工程的代号,在编辑图形的时候只需要添加代号到指定的位置就可以知道该进度节点表示的施工项目,软件提供时标开关、休息日设置、标尺比例设置、前锋线设置、显示网络图、显示横道、显示资源图等功能,方便用户对各项细节属性设置,如果你需要编辑工程进度图就可以下载这款软件!

翰文工程进度计划编制系统

软件功能

  1、无需草稿,用鼠标直接在屏幕上画图,直接用鼠标对工作增、删、改和调节逻辑关系。

  2、网络图与横道图可相互转换。

  3、对工作可进行分段、合并及拆分,可从段点处搭接出另一工作。

  4、工程标尺、横道图自动生成,快速生成资源曲线。也可用直方图表示资源。

  5、非工作日(休息日)显示功能,前锋线显示功能。

  6、对标尺不等比例压缩:(可对某时间段实行大比例压缩,或选定某工作,使该工作所处的时间段实行高比例压缩)。

  7、显示、打印字体完全一样,也可任意压缩指定的页面,进行预览或打印。也可分页打印。

  8、相同的工作可进行复制,工作字典功能。

  9、强大的流水功能,可很方便的进行流水布局。

  10、可生成资源计划表(计算项目在各个时间段内各资源用量)

软件特色

  本系统使用网络计划技术对项目进行计划管理、进度控制、资源管理等。

  网络计划技术的主要思路就是“统筹兼顾”。在现代化的庞大复杂系统中,如何最合理地组织管理好,使系统中各个环节相互配合,协调一致,使任务完成得既快又好又省,就需要运用网络计划技术。越是复杂的、头绪多的、时间紧迫的任务,越能体现网络计划技术的作用。

  该系统采用图形编辑方式,你不需画草图,不需记住工作的代号,所有操作只需用鼠标就可以直接在网络图中对工程项目进行添加工作和调整逻辑关系,而不用回到特定的画面才能输入和修改工作信息及紧前、紧后关系,并实时计算关键线路,自动添加时标,横道图自动生成,非常快捷、方便。

使用说明

  1、打开翰文工程进度计划编制系统,可以在软件界面添加新的工程

翰文工程进度计划编制系统

  2、如图所示,设置工程进度网络计划图,设置工程进度横道图

翰文工程进度计划编制系统

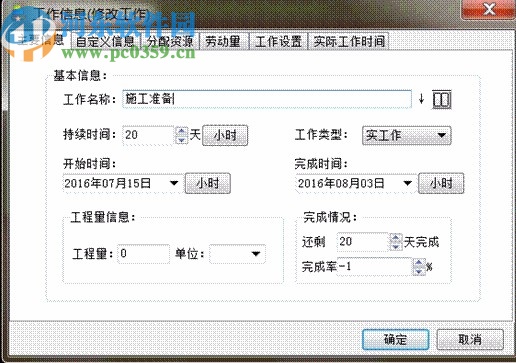

  3、添加工作信息,在软件输入工程名字,设置施工时间

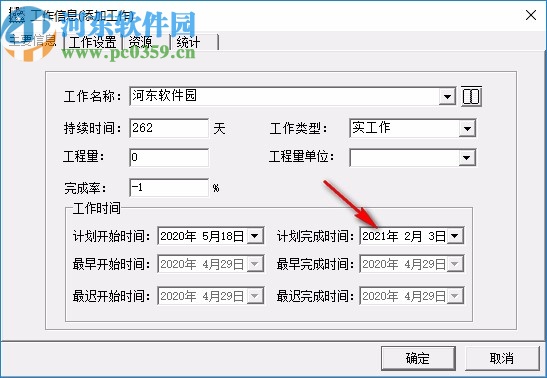

翰文工程进度计划编制系统

  4、调整计划完成时间、最早完成时间、最迟完成时间,点击确定就可以显示资源厅

翰文工程进度计划编制系统

  5、显示的界面就是这样的,如果你会设计这种类型的图形就可以在软件编辑内容

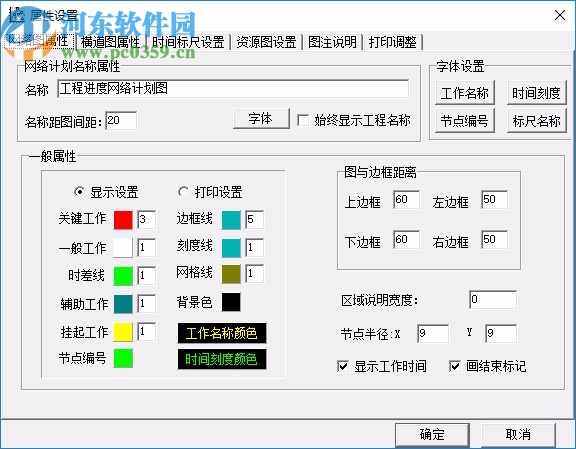

翰文工程进度计划编制系统

  6、属性设置功能,支持名称距图间距:20、字体、始终显示工程名称、关键工作、一般工作、时差线、辅助工作

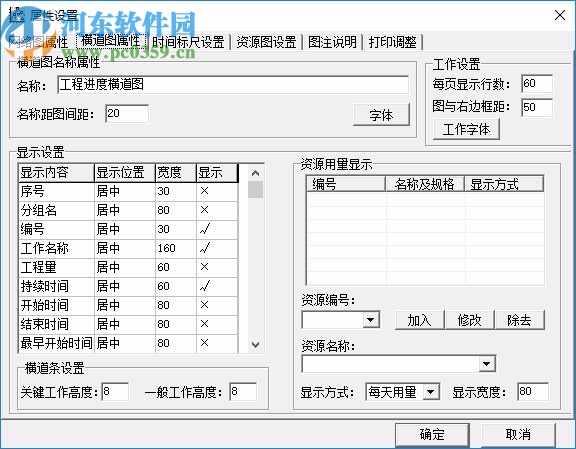

翰文工程进度计划编制系统

  7、显示设置:分组名、编号、工作名称、工程、持续时间、开始时间、结束时间

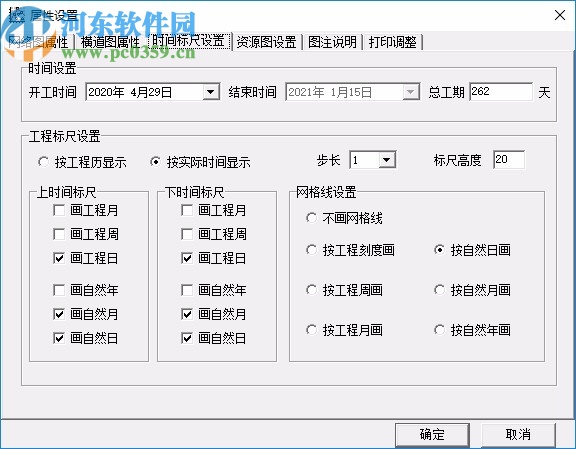

翰文工程进度计划编制系统

  8、工程标尺设置:按工程历显示、按实际时间显示、步长1标、尺高度20

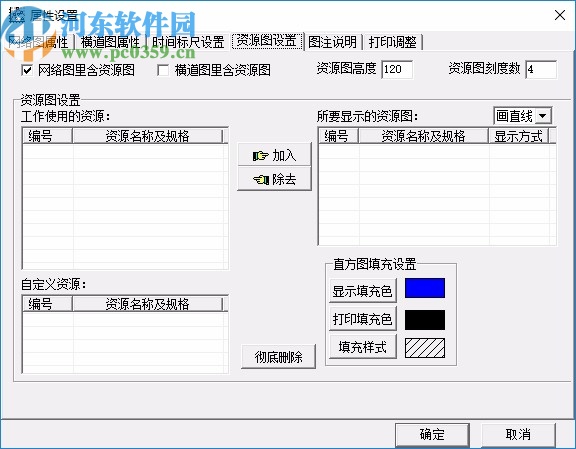

翰文工程进度计划编制系统

  9、资源图设置,工作使用的资源、所要显示的资源图、自定义资源、直方图填充

翰文工程进度计划编制系统

  10、图注说明:施工单位、总工程师、绘图人、审核人、校对人、起始时间、结束时间、翰文软件制作

翰文工程进度计划编制系统

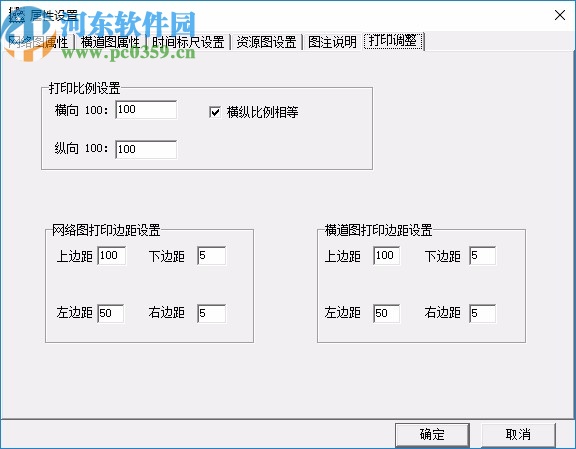

  11、打印比例设置:横向100:100、横纵比例相等、纵向100:100、网络图打印边距设置、横道图打印边距设置

翰文工程进度计划编制系统

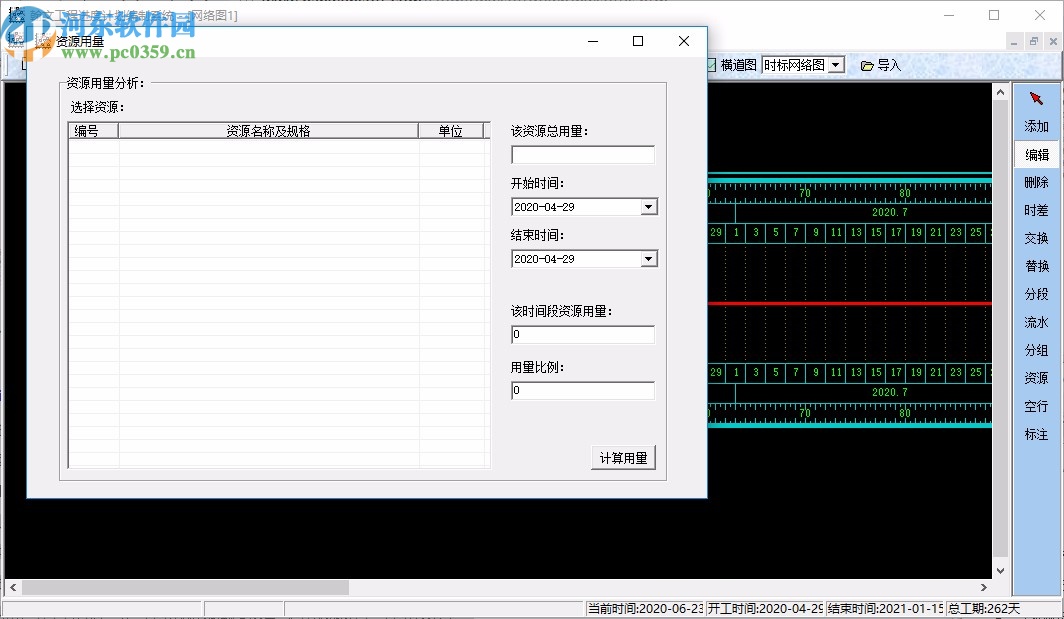

  12、资源用分析:选择资源、编号、资源名称及规格、单位、该资源总用量、开始时间、结束时间:

翰文工程进度计划编制系统

官方教程

  编制斜率图

  横道图编制完成后可直接转斜率图。

  斜率图是以时间(月份)为辅轴,以累计完成的工程量的百分数为纵轴

  1. 点上方工具栏中的“斜率图”,鼠标选择“显示斜率图”,便完成了转换。

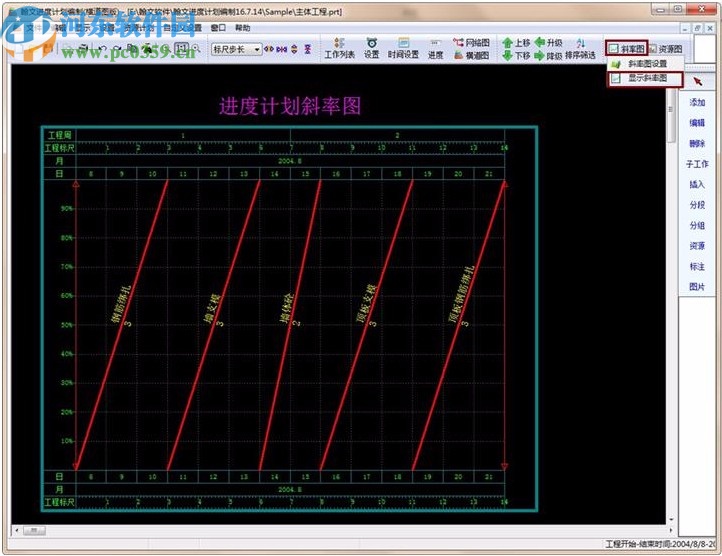

翰文工程进度计划编制系统

  2. 如需修改斜率图图中的工作名称,字体,显示或打印颜色等。可点上方工具栏“斜率图”,选择“斜率图设置”页面。

翰文工程进度计划编制系统

  新建网络进度计划

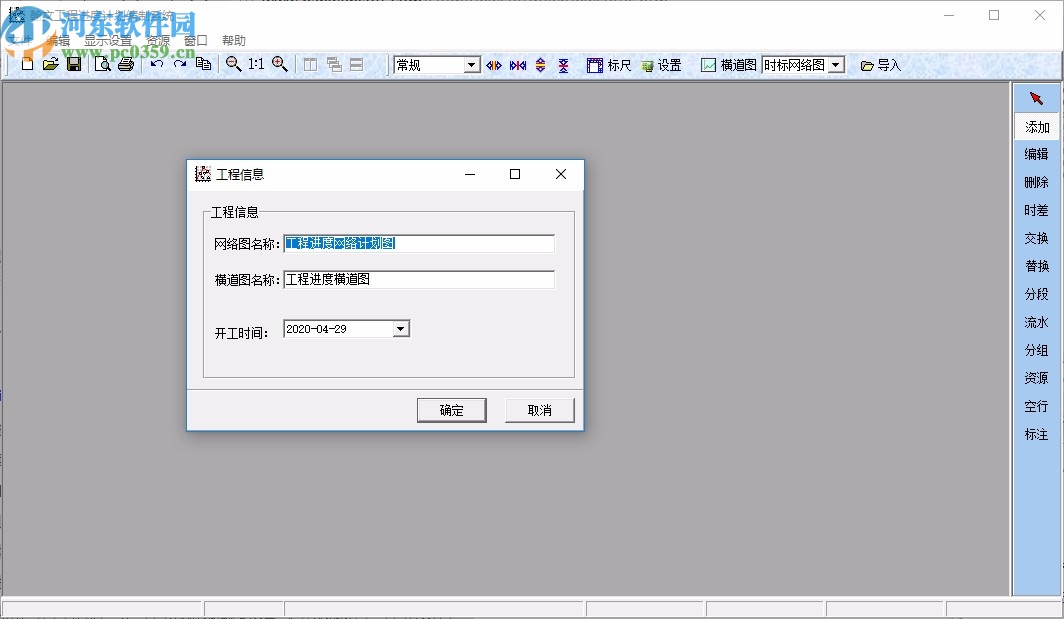

  第一步:点击“新建”按键,弹出工作信息对话框:输入工程名称及开工时间并点击确定。此时右工具栏自动为“添加”状态。

翰文工程进度计划编制系统

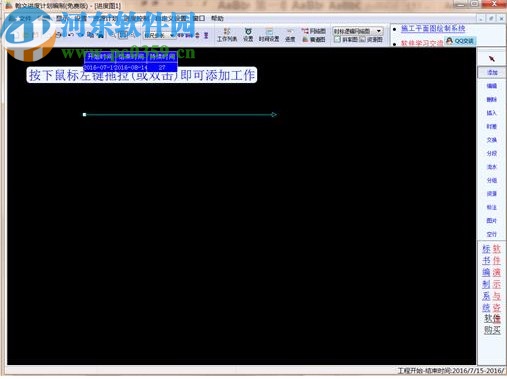

  第二步:在屏幕上按下鼠标左键并拖拉,再松开鼠标(如图):

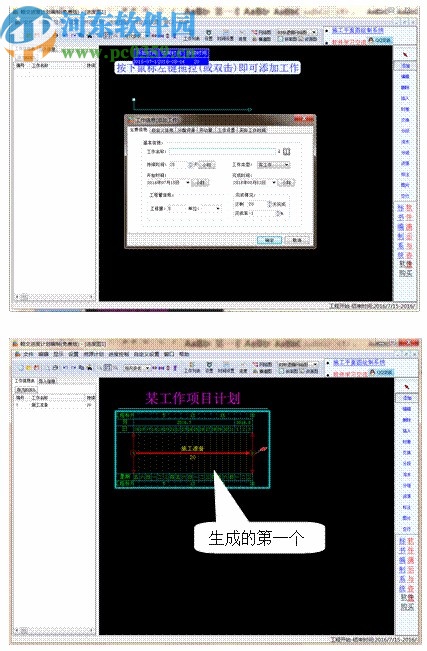

翰文工程进度计划编制系统

  第三步:松开鼠标后,弹出工作信息对话框:输入工作名称、时间等信息,点击确定后第一个工作完成。

翰文工程进度计划编制系统

  第四步:鼠标移到节点上按下鼠标左键并拖拉一段距离再松开,在弹出的工作信息对话框输入信息(如下图)

翰文工程进度计划编制系统

  第五步:添加并行工作:鼠标移到节点上按下鼠标左键向上或向下拖拉一段距离再松开,在弹出的工作信息对话框输入信息(如下图)

翰文工程进度计划编制系统

  按以上操作及可完成网络计划的建立,下一节将进一步介绍编制方法。

  辅助工作

  在网络图中,作图时中间会有水电安装等贯穿整个工期的工作,此工作不能作为关键线路,便可设置为辅助工作。

翰文工程进度计划编制系统

  添加工作

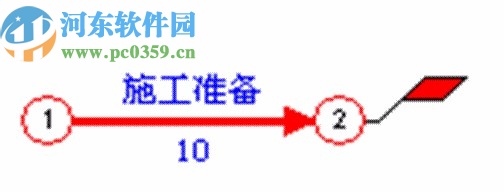

  用鼠标在右边的编辑状态条上的‘添加’按钮按一下(或单击鼠标右键,选择右键菜单的‘添加’功能项),按住鼠标左键不放,在屏幕上拖拉,然后松开鼠标(或双击鼠标左键),屏幕上会出现一个‘工作信息框’,输入工作名称、持续时间及工程量、工作类型,此时,第一项工作就马上完成,如下图。

翰文工程进度计划编制系统
翰文工程进度计划编制系统

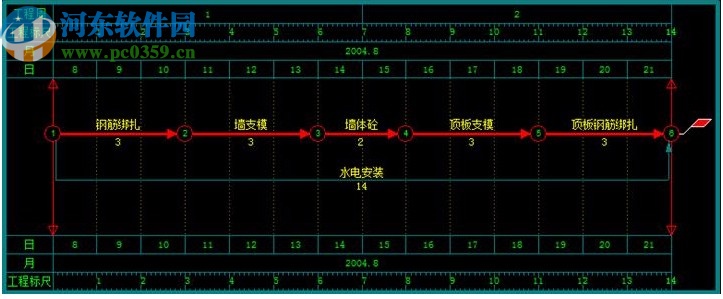

  使鼠标靠近节点,当鼠标变成手的形状时,向后拖拉,重复以上操作画出几个工作如图所示,智能生成节点及其编号,自动建立紧前紧后关系,实时计算关键线路。如果要添加的工作暂不清楚连在哪里,可先不连接,待后序工作确定后,再进行连接,非常直观,如下图的“桩身开挖”工作。

翰文工程进度计划编制系统

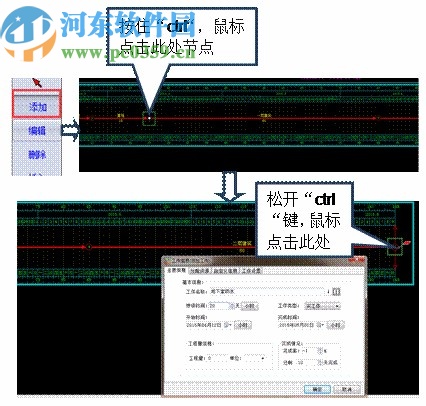

  在网络图添加中,若某一项工作的工期,长度超出作图屏幕的可视范围,可以按住“ctrl”键,鼠标在添加状态点击某一项工作的节点,然后松开“catl”键,鼠标移动到某一项工作的另一个节点,点击鼠标左键,即可添加一个新的工作。

翰文工程进度计划编制系统

  网络图分段功能

  当某工作还未结束,又有新的工作开始时(如搭接工作),可对工作分段,以便可以从段点开始一个新的工作。

  1.点击右边工具栏中的“分段”。

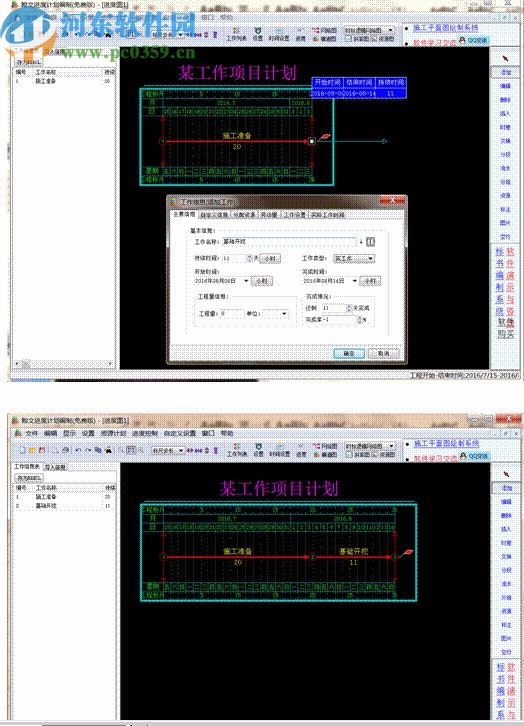

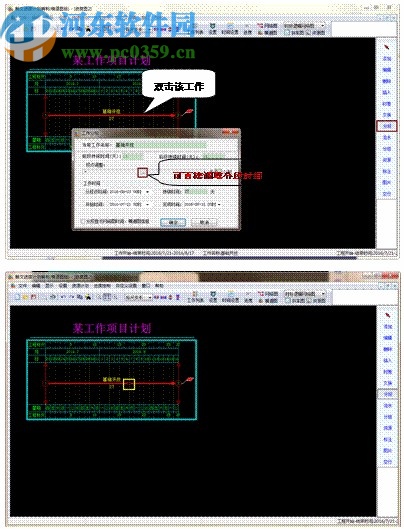

  2、鼠标移到某个工作上面双击鼠标左键,在弹出的对话框中设置分段的时间。

  3、在出现的‘分段信息卡’中,修改前段和后段的时间,点击确定即可完成(如下图)。

翰文工程进度计划编制系统

  (可通过此节点引出新的工作或添加逻辑关系)
