广联达斑马进度计划是一款工程计划管理软件,当企业中标以后就可以通过这款软件编辑工程进度,将工程数据,施工阶段信息输入到软件管理,以后需要查看施工进度的时候就可以打开这款软件分析,软件支持进度对比分析、计划变动分析、预测实际进度等分析功能,帮助用户在软件查看工程进度数据,内置绘制计划功能,可以快速新建工作、修改工作、删除工作、连接工作关系、添加里程碑、插入文字批注、插入图片批注,帮助用户快速编辑进度计划,软件也提供横道图制作,如果你需要这款软件就下载吧!

软件功能
项目可控,从进度开始!做计划,就选广联达斑马进度!
斑马进度为工程建设领域提供最专业、智能、易用的进度计划管理(PDCA)工具与服务!
通过一表双图(双代号网络图+横道图)+关键线路+前锋线,辅助项目快速有效制定合理的进度计划,打通 PDCA循环,便利的实现计划动态跟踪管控与优化,增强企业和项目竞争力、降低履约风险!
标准版-功能简介
通过双代号网络计划保证计划逻辑关系和关键线路完整性和正确性,指导项目时刻抓住主要矛盾、保障项目整体协调一致、区分轻重缓急进行任务实施,辅助项目资源合理安排、工期最优、施工方案最合理,保障目标完成!
全新“一表双图”编制方式,让计划编制效率提升10倍!
会用 Excel 就会用斑马进度计划!
可以在表格中做计划,双代号网络图和横道图同步生成,也可以直接绘制双代号网络图,一种输入多种输出,一表双图实时联动计算,不改变计划编制人员的习惯,随心所欲!
超越,空前,就是如此简单!

从此双代号网络计划支持父子结构!
多级计划联动计算,让计划不止挂在墙上,更要摆在桌上!
分分钟支持计划逐级拆解细化!计划表现可粗可细、可拆可组,多级计划之间联动计算、牵一发而知全身,从此解决项目多级计划之间相互脱节、计划赶不上变化、计划和生产相脱节的问题!并有效的支持项目进行全面计划管理(TPM),设计、招采、施工全面联动、相互支撑,让计划真正帮到生产!
一身才华,一触即发!

导入 Project 计划,横道图秒变双代号网络图!计划质量更高、更合理!

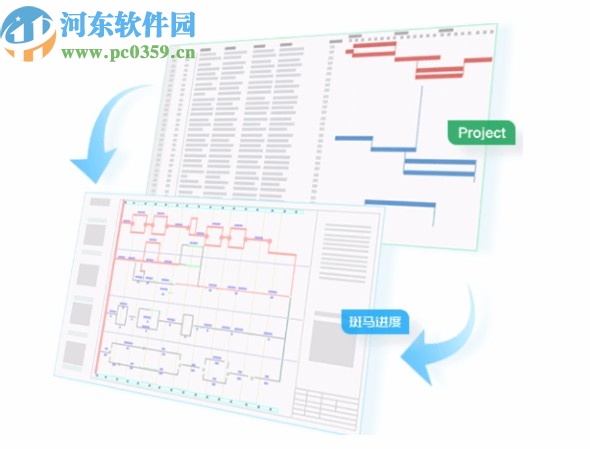

将Project编制的计划导入到斑马进度计划软件中,可以自动生成双代号网络图,直观发现Project计划的逻辑关系错漏问题,检查关键路径和工期是否正确,为编制高质量进度计划保驾护航!
辅助项目提前规避越到后期发现越干不完、无效抢工等风险!
项目可控,从计划源头抓起!

全新一代形象进度计划,穿插施工方案分析与优化的必备神器!

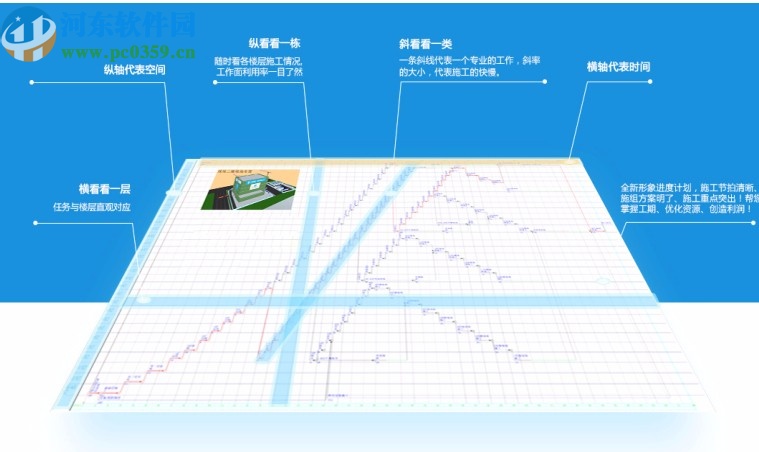

全新一代形象进度计划,时间+空间+逻辑关系三位一体,直观易懂,是工程多方案比选的必备神器!尤其适用于穿插施工方案分析与优化!
投标时真实反映您高超的管理水平和技术创新能力!
施工时是做施工方案分析、给领导汇报和队伍交底的好帮手!
让计划沟通和计划管理更简单、高效!

云计划模板,让小白也能编制出专业的进度计划!
支持云计划模板,各行业和企业优秀工程计划相互参考复用,快速提升工作效率!
让小白也能编制出专业的进度计划!
同时为未来做企业计划标准化和大数据分析储备知识库!
专业实现的上的几小步,完美道路上的一大步!

管控版-功能简介
包含标准版全部功能前锋线+关键线路动态管理,有效应对变化,让项目进度真正可控!

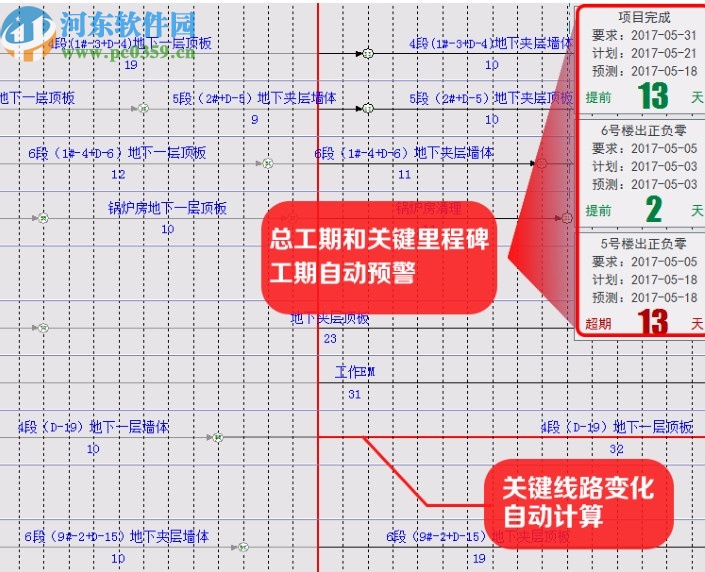

前锋线直观、全面反映计划与实际的差异,作业性计划的执行情况对上级控制性计划的具体影响也可以直观看出,方便项目及时发现进度提前和滞后偏差,分析原因,进而采取纠偏措施!

拉直前锋线,后续工作关联影响以及关键线路变化自动计算,总工期和关键里程碑工期实时预警,辅助项目掌控风险!
还可以动态调整计划,直至符合控制目标!并形成计划变动分析表辅助项目将任务落地执行!
前锋线动态控制,打通 PDCA 循环,将变化变成计划的一部分!
解决计划与变化之间的动态平衡!让项目进度了然于心!也可用来做工程索赔依据!
出色的斑马进度,如今更出色!

企业管理者,足不出户项目进度情况一目了然!
帮助集团、公司把控管理多项目进度

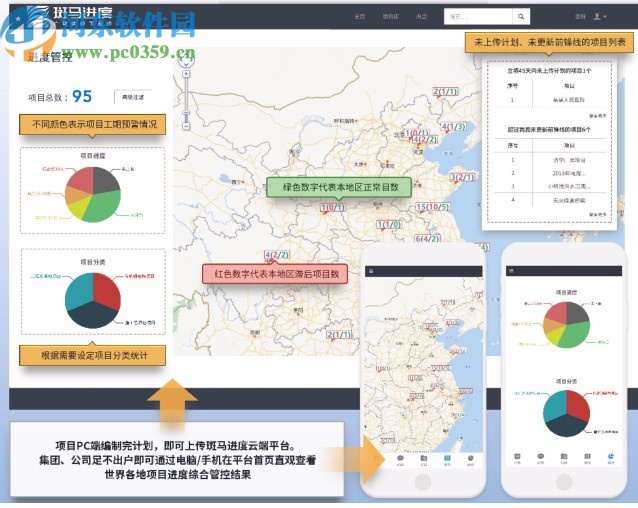

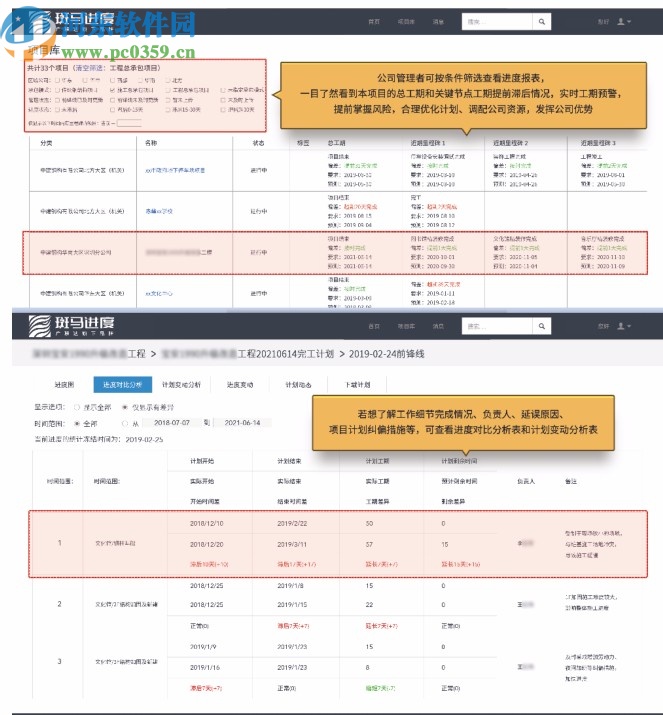

公司管理者可实时查看进度报表,各项目的总工期和关键节点工期提前滞后情况一目了然,便于进行实时工期预警,提前掌握风险,合理优化、调配公司资源,发挥集团、公司优势。
同时,斑马进度具备与广联达各大管理平台数据互通的能力,以进度为主线贯穿生产过程的的各个部门,保证生产高效进行。
因为了解,创造更多!
用科学管理工程项目,为行业赋能!

软件特色
一、工作含资源类统计
资源数据库用来管理分类的各种资源,一般包括传统意义上的人力、机具、材料等。
网络图中所用到的各种资源会被分类汇总统计,形成一个资源分类表。除此之外,管理费、总费用、总人数、人工日、工作交接、开始工作与结束工作等几项统计值作为常量始终存在于资源分类表。因此网络图的资源图表分为两类:附加的资源统计表与基本的资源统计表。其中,后者就是始终存在的资源图表,共计11个。
二、自定义资源图项
对于自定义的资源项,也将被加入到资源分类表中。
自定义资源图是一种描述任意资源分布的曲线图。它在处理宏观调控、快速计划分布资源等方面非常便利,故它也被作为一种资源列入资源分类表。
三、智能布图
定义:智能布图是指网络图中所有可视工作项进行快速调整,调整特定区域的工作及关系布局,优化网络图排布。
应用场景:计划排列太乱,其中包括纵向空层多,图幅占据较大;工作箭线交叉重叠;里程碑朝下等;手动调整效率太低。一键智能调图,效率飙升,告别低效重复调图工作!
安装方法
1、打开广联达斑马进度计划软件.exe就可以直接将其安装

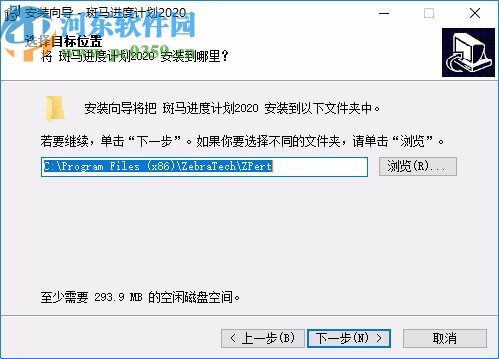

2、如图所示,设置软件的安装地址C:\Program Files (x86)\ZebraTech\ZPert

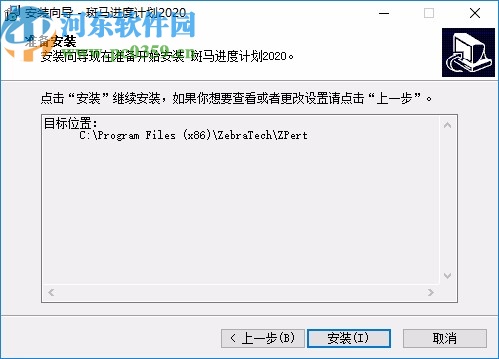

3、提示软件的安装准备界面,点击安装

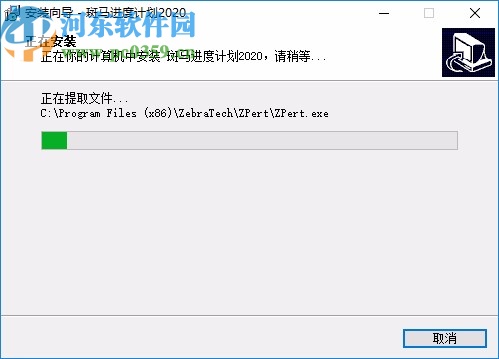

4、提示软件的安装进度,等待软件安装结束吧

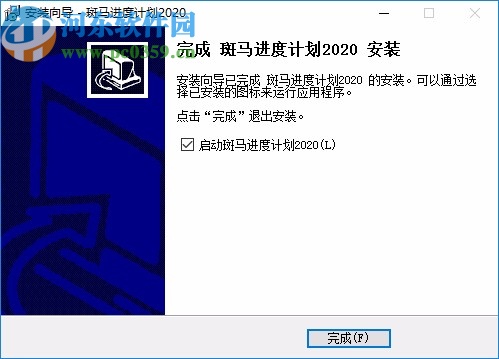

5、显示安装完毕的界面,点击完成打开软件

使用说明
1、这里是软件的登录界面,可以直接点击试用登录,如果你已经购买软件就可以选择已有加密锁

2、提示申请试用的功能,输入自己的个人信息就可以提价申请,可以获得180天试用时间

3、软件界面如图所示,可以查看内置的企业模板,房建工程、市政工程、公路铁路工程

4、点击新建就可以在软件界面设置新的计划,输入名字、设置标签、设置时间

5、项目导入功能,可以直接通过这款软件添加项目数据,将保存到电脑的工程项目打开

官方教程
新建文件

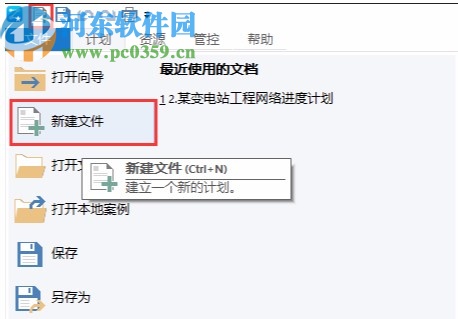

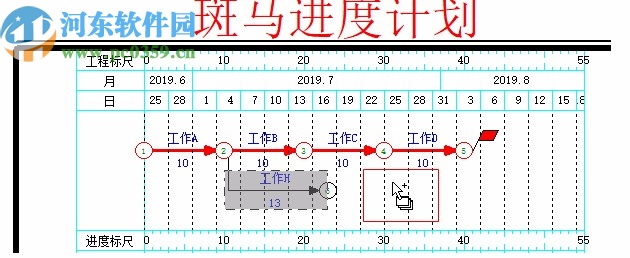

点击向导页面左上角【新建】按钮或者文件菜单栏-新建文件,即可新建一个网络计划。

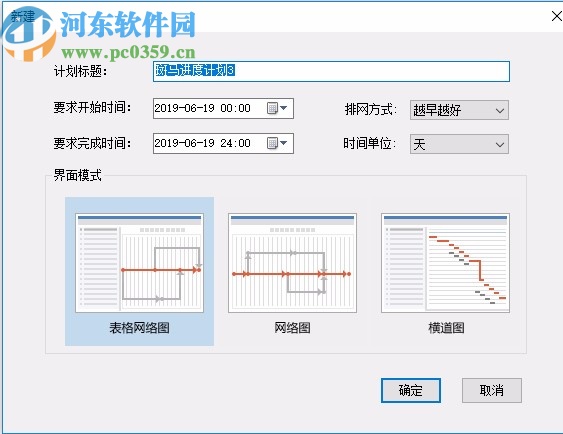

点击【新建】按钮后,弹出编辑界面,可以编辑该项目基础信息包括计划标题、要求开始时间、要求完成时间、排网方式、时间单位等信息,还可以选择界面模式,其中包括表格网络图、网络图、横道图,点击【确定】后成功新建计划,进去计划编制页面。

新建空白计划

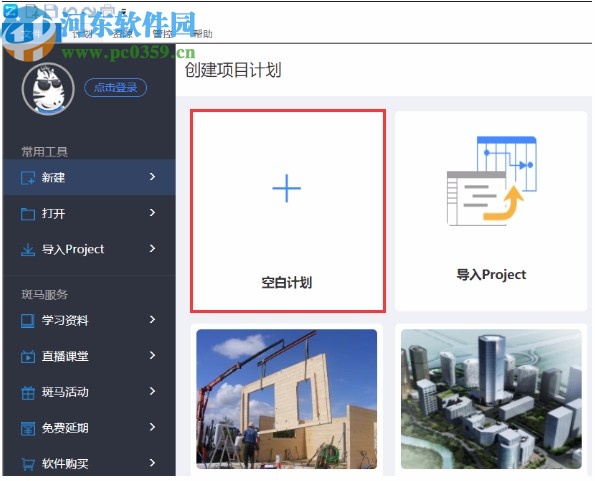

1.在向导页面找到空白计划:

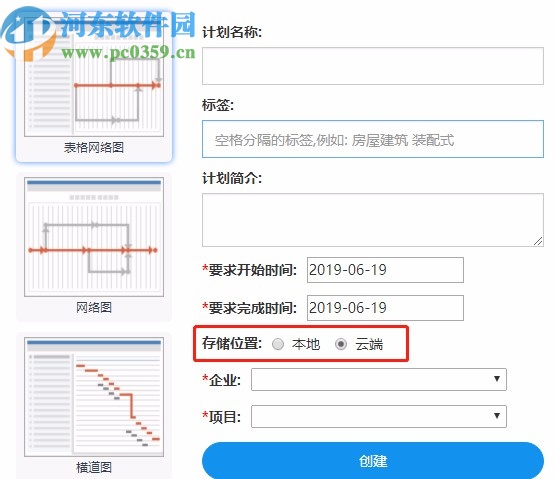

2.点击【空白计划】,弹出【编辑项目信息】页面,进行计划信息填写,填写计划名称、标签、计划简介、要求开始时间及要求完成时间,如果仅需保存在本地,直接点击【创建】;如果需要上传到云端,需要选择对应的企业及项目,然后点击【创建】。

【温馨提示】如果上传云端后,要删除上传计划,请按照以下方式操作:
第一步:登录网站:http://zplan.cc
第二步:点击【登陆】

第三步:输入个人账号及密码,点击登陆(使用软件时注册的账号);
第四步:登录后,选择菜单栏【项目库】,选择需要删除的项目,进入选择对应计划,点击删除按钮,点击【确定】即可删除成功。

3. 点击【创建】,进入计划绘制页面,详细操作见【计划编制】。
新建工作

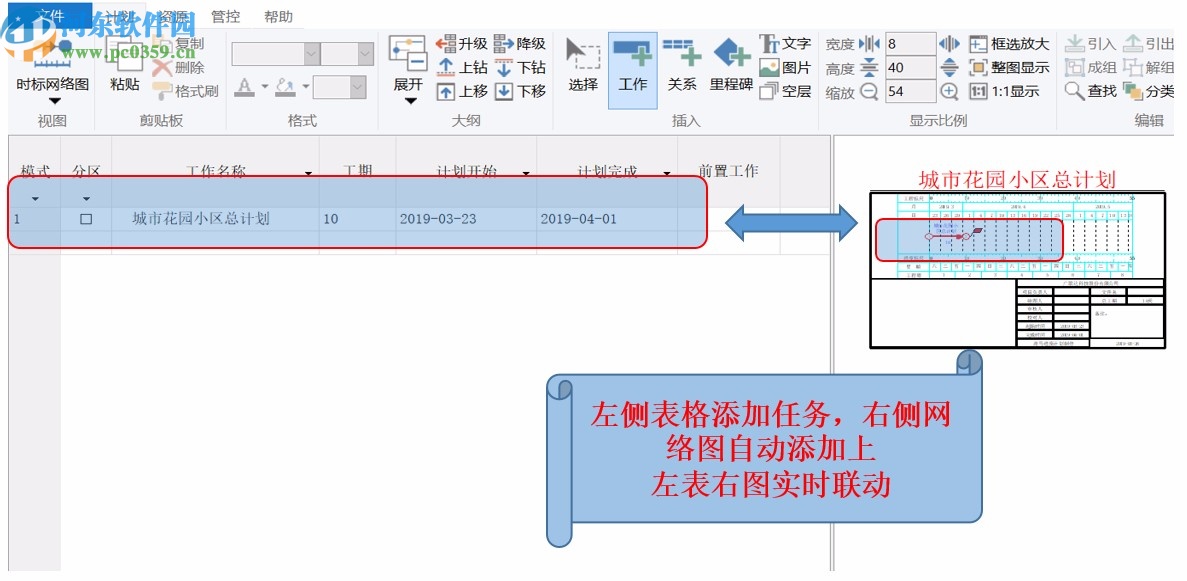

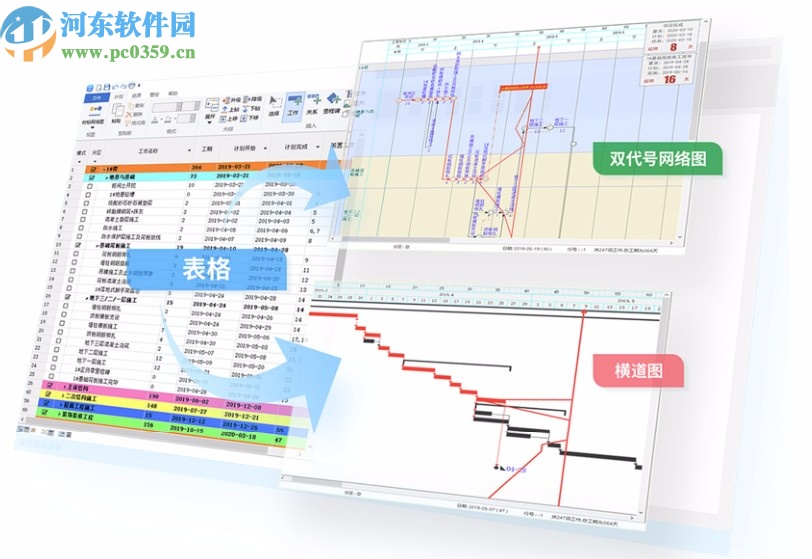

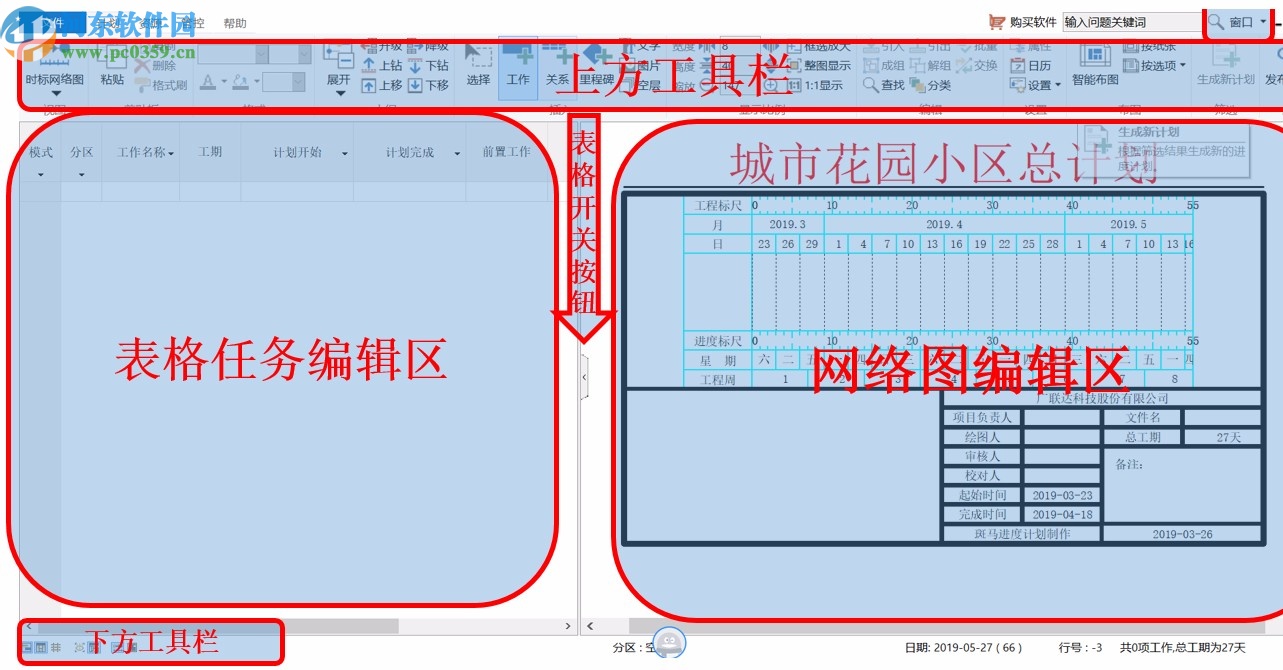

斑马进度计划软件绘制计划分为两种方式:一种是网络图绘制,另一种是表格绘制;绘制页面如下:

在新建工作中,软件常会用到几种类型,在此进行解释:
1、工作:表示具体要完成的工作,消耗时间并消耗资源。如“施工准备”“土方开挖”“主体结构施工”等,需要消耗一定人力、材料、机都是工作。
2、关系:只是表示工作前后的逻辑关系,此处逻辑关系可含时间(时间为零的关系表示老版本的虚工作,含时间的关系表示老版本中的挂起工作)。
3、里程碑:通常用于表示阶段性任务完成。
添加工作

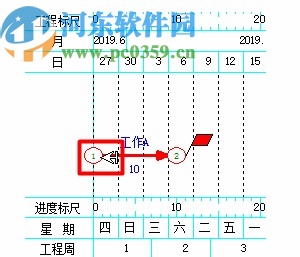

在网络图中,工作添加方式:
操作步骤描述:

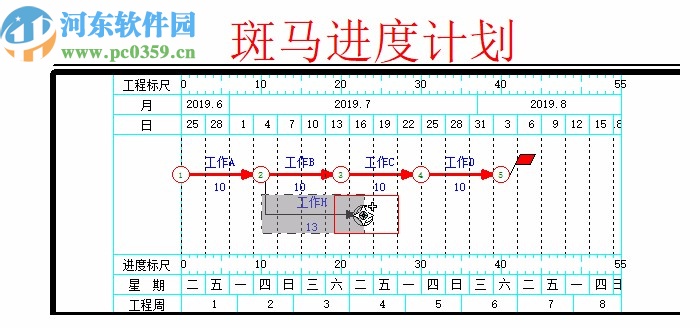

1.选择【计划】菜单栏【工作】状态下,在绘图区,按住鼠标左键,轻轻向右拖动鼠标添加一项工作。
2.鼠标拖动过程中会出现黄色提示框显示开始结束及持续时间,直到满足需要的工期时松开鼠标左键。

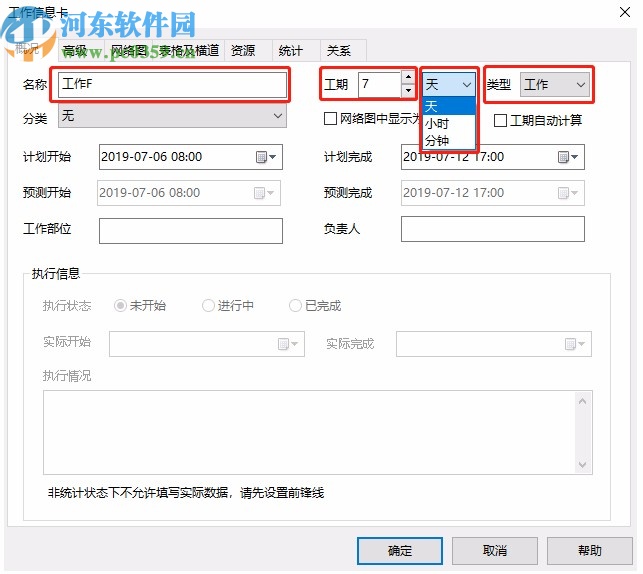

3.弹出【工作信息卡】,修改工作名称、工期、时间单位等相关信息,工作类型默认为工作,点击【确定】即可成功添加一项工作。

在表格中,工作添加方式:
点击左侧表格区,直接输入工作名称、工期即可添加一项工作;同时在右侧网络图自动生成工作一项工作。

批量快速添加工作方式:

如果想要快速生成多个楼层的相同工作,在左侧表格中可以快速新建工作,让批量添加楼层工作更加便捷;
例如新建一层主体、二层主体直接拖拉选中该两层工作名称后,通过下拉小三角的方式快速生成多个楼层。
如下图动画中所示:1gif

添加后续工作

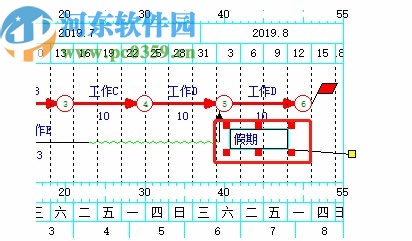

在网络图中,后续工作添加方式(共三种):
第一种方式:在需要添加后续工作的工作箭线上,将光标移到工作箭线靠右位置,当光标变为向右箭头时双击鼠标左键,弹出工作信息卡,编辑信息后点击确定,添加一个后续工作。

第二种方式:在需要添加后续工作的工作箭线上, 光标放在右侧节点上,当光标变为十字花时双击鼠标左键,弹出工作信息卡,编辑信息后点击确定,添加一项后续工作。

第三种方式:在需要添加后续工作的任务箭线上, 光标放在右侧节点上,当光标变为十字花时按住鼠标左键拖拽,在满足需要的工期时,松开鼠标左键,弹出工作信息卡,编辑信息后点击确定,添加一项后续工作。

在表格中,后续工作添加方式:

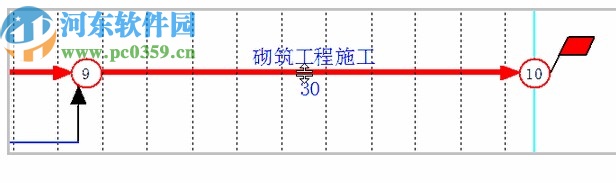

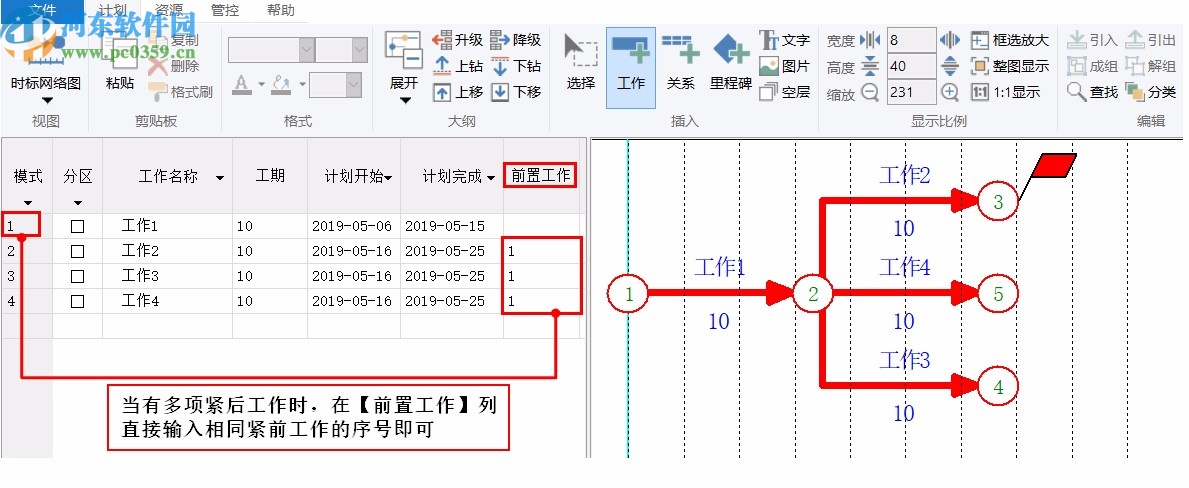

点击右侧表格区,直接输入工作名称、工期即可添加一项工作;同时在右侧网络图自动生成工作一项工作,如果有多个紧后任务,在直接在表格下列输入多项,然后在【前置任务】列直接输入相同的紧前工作的序列号即可。如下图:

添加前置工作
在网络图中,添加前置工作有三种方式:
第一种方式:在需要前插工作的工作箭线上,将光标移到工作箭线靠左位置,当光标变为向左箭头时双击鼠标左键,弹出工作信息卡,编辑信息后点击确定,可以成功前插一项工作。

第二种方式:在需要前插工作的工作箭线上,将光标移动到左侧节点上,当光标变为十字花时双击,弹出工作信息卡,编辑信息后点击确定,可以成功前插一项工作。

第三种方式:在已知紧后工作的情况下,前插工作,直接按住鼠标左键拖拽至紧后工作的开始节点,当光标变为十字花时,松开鼠标左键,弹出工作信息卡,编辑信息后点击确定,可以成功前插一项工作;

在表格中,前置工作添加方式:

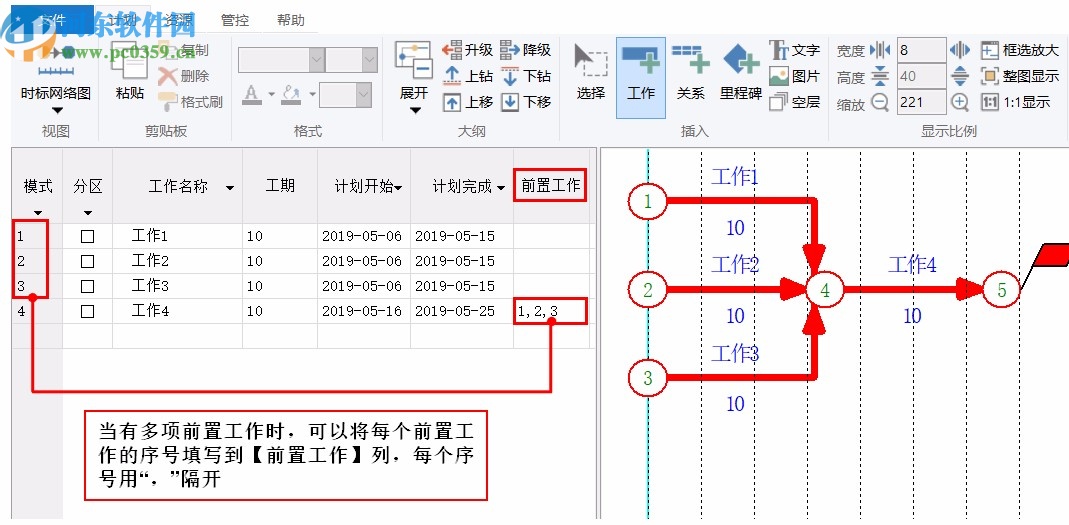

当有多项前置工作时,可以将每个前置工作的序号填写到【前置工作】列,每个序号用“,”隔开;如下图:工作4的紧前工作有 工作1、工作2、工作3,表现如下:

具体操作,如下面小动画所示:2gif

改工作
网络图中修改工作相关信息:
1.光标移动到工作箭线上任意位置,单击鼠标右键。

2.此时弹出工作信息卡,可以直接修改该工作的工作名称、工期、类型等相关信息。

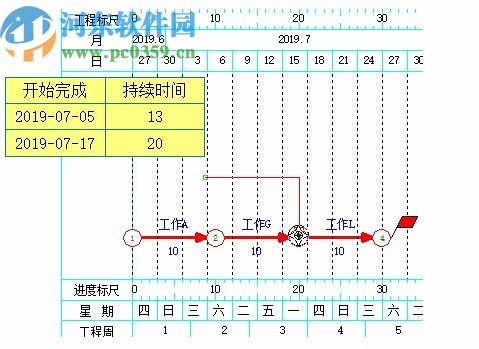

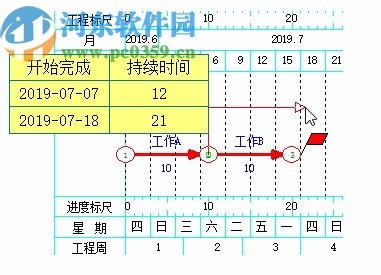

另外,除了可以通过修改工作信息卡的持续时间外,还可以通过拖动工作箭线,修改持续时间,方法如下:
光标放在工作箭线上,当光标变为向左或向右箭头时,按住键盘的“Shift”键,同时鼠标变为手型时可以进行左右拖拽,出现蓝色工作信息卡显示工作的开始时间、结束时间及持续时间,直到满足要求时松开鼠标左键,即可修改工作持续时间:

表格中修改工作相关信息:
光标放在表格工作名称、工期、前置任务位置上,可直接点击两下即可编辑工作名称、工期、前置任务关系等信息,也可以选中该工作,双击弹出工作信息卡,进行修改。

删除工作
网络图中删除工作方法:
删除工作时,可以选中单项或框选多个需要删除的工作,然后点击上方【计划】菜单栏下的删除选项或按键盘的“Delete”键进行删除。

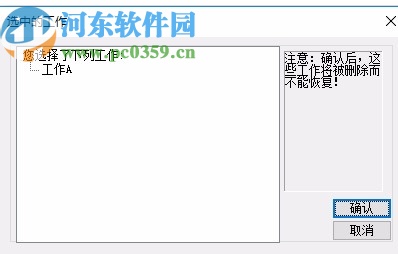

弹出【选中的工作】对话框,列出了需要删除的工作,如下图,点击【确认】,则可成功删除工作。

表格中删除工作方法:
将鼠标光标放在左侧表格编辑区 模式 列,会出现向右箭头点击鼠标左键以选中工作,点击工具栏的删除按钮,或者点击键盘的 Delete 按钮即可快速删除工作。

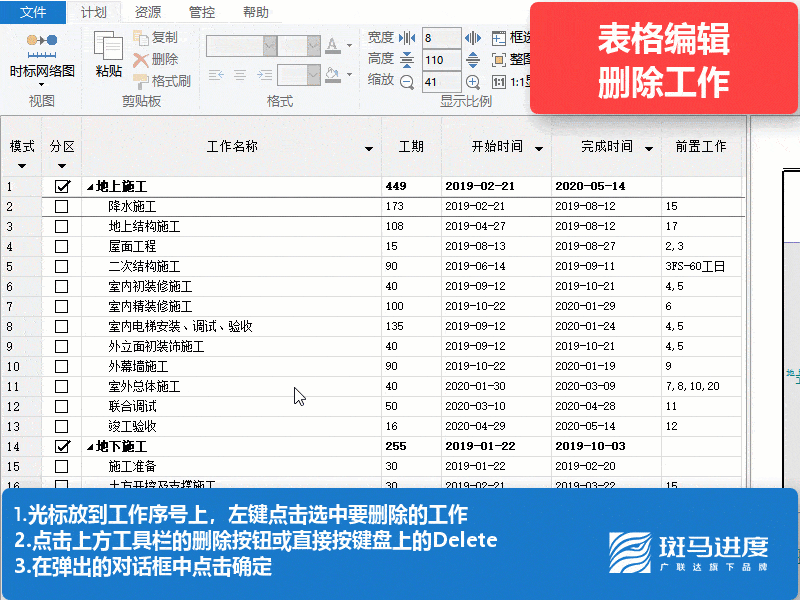

下方是表格编辑中,删除工作的小动画:3gif

连接工作关系
网络图中连接两个工作,操作如下:
1.按住键盘的Ctrl键,将光标放在需要连接的工作节点上,当变为“十字花”时点击一下鼠标左键。

2.移动鼠标变为“鼠标+”样式。

3.此时将光标移动到下一个工作节点当变为 “十字花+”时,点击鼠标左键,则完成了两个工作的连接。

4.连接完成后效果:

插入文字批注
1.在【计划】菜单栏下,点击【文字】按钮,在需要添加文字批注处单击鼠标左键拖出一个方框,直接输入文字批注内容点击确定即可。

2.添加完文字批注后,可以随意调整文字输入框的大小及位置。

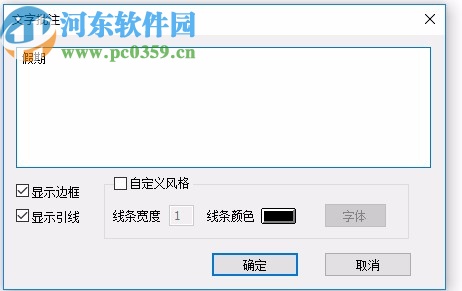

显示边框如下图:

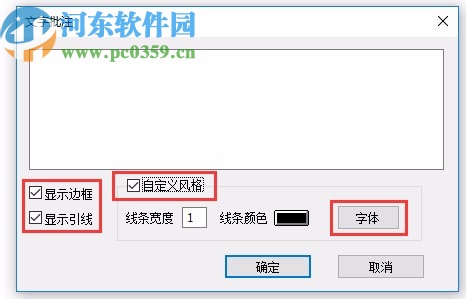

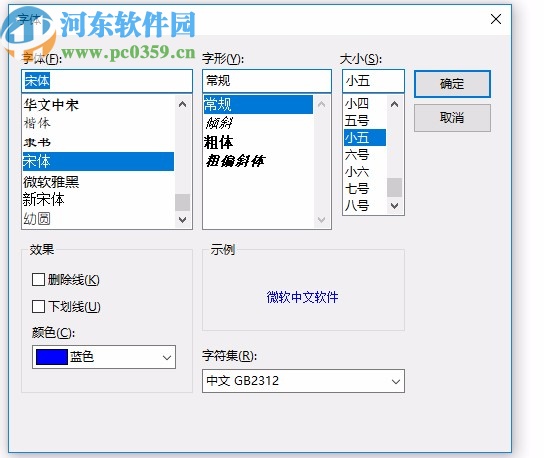

也可以将显示边框、显示引线前面的勾选去掉,不显示边框及引线,文字批注名称字体,可以选中该文字批注名称鼠标右键单击,弹出【文字批注】对话框,点击【字体】,直接修改字体即可。

边框及字体调整后如下图:

插入图片批注

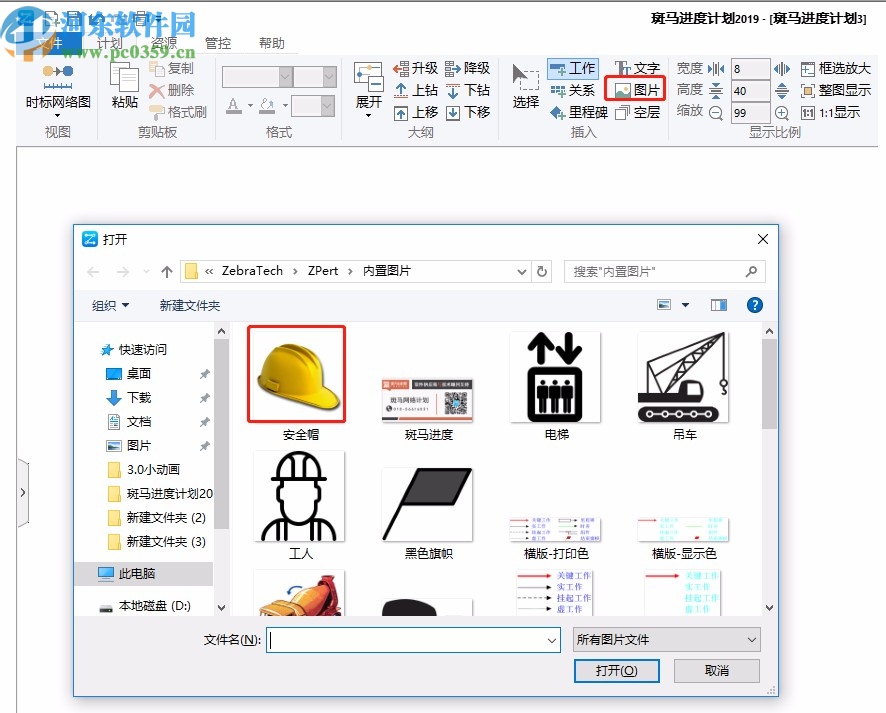

1.在【计划】菜单栏下,点击【图片】按钮,自动弹出打开内置图片对话框,可以进行选择对应的图片进行插入,如果想插入电脑其他存储位置的图片,可进行选择插入。

2.插入图片成功,四周的红色锚点拖拽可以调整图片的大小尺寸,另外,点击左键,选中图片,然后长按左键,可以拖动图片,进行位置调整。

快捷键介绍
斑马进度计划软件,也可以配合快捷键进行操作,让您的计划编制效率更高。
快捷键集合:配合键盘按钮使用
1.【Ctrl+N】:创建一个新网络计划。
2.【Ctrl+S】:保存当前绘制页面编制的网络计划。
3.【Ctrl+Alt】:快速建立组件;在【添加】状态下,同时按住键盘Ctrl+Alt键,光标在一项工作中间移动,在合适的位置,向上或者向下引出一个新工作,形成一个组件。
4.【Ctrl+A】:全选。
5.【Ctrl+Z】:撤销上一步操作。(可以撤销到前十步的操作)
6.【Ctrl+Y】:恢复上一步操作。
7.【Ctrl+单击端点】:工作关系连接;在【添加】状态下,按住Ctrl键,选中一个工作的结束节点,当出现一个加号时,点击另外一个工作的开始节点,则建立好两个工作的搭接关系。
8.【Ctrl+单击工作】:选中多个工作;在【添加】状态下,按住Ctrl+单击工作,选中多个工作。
9.【Ctrl+双击竖线】:断开工作关系;在【添加】状态下,按住Ctrl键,将鼠标放在需要断开关系的竖线上,当光标变为X号时双击,即可断开工作关系。
10.【Ctrl+C,Ctrl+V】:复制粘贴工作;选中一个或者多个工作Ctrl+C,再在目标工作处Ctrl+V,实现工作复制粘贴。
11.【Delete】:删除工作;可以选中一个或者多个工作,点击Delete键,则删除工作。
12.【Shift+工作左\右箭头拖拽】:修改工期;光标放在工作箭线上,当光标变为向左或向右箭头时,按住键盘的“Shift”键,同时鼠标变为手型时可以进行左右拖拽,会延长或者缩短工期,出现黄色提示框里会随着拖拽显示完成时间和持续时间的信息。
13.【Shift+单击工作】:点选工作;按住Shift+鼠标左键,点击工作,选中或者取消选中多个工作。
14.【Shift+单击端点】:建立并行工作;首先按住Shift键,鼠标左键点击第一个工作节点,然后单击另一个节点,建立两个节点之间的新工作。
15.【Ctrl+F】:可以快速查找替换工作名称。
16.【Ctrl+1】:进行批量设置;选中多个工作,按住ctrl+1,出现【工作信息卡】对话框,对选中工作进行批量设置。
